パリ2024オリンピック、J-500:「建設現場は年末にうまく配達されるだろう」

パリ2024オリンピックは2024年7月26日に正式に始まります。しかし、準備作業、このグローバルイベントの円滑な運営に必要な主要な設備の建設現場はどこにありますか?Solideo(オリンピック作品デリバリーカンパニー)のディレクター、ニコラス・フェランへのインタビュー。

本記事の目次

RFI:Solideoとは何ですか、あなたの仕様は何ですか?

ニコラ・フェラン:2024年にパリでオリンピックを開催するには、2つの構造があります。一方では、パリ2024(Cojo)の組織委員会がイベント自体を組織し、他方では、ゲームに必要なすべての作品を構築し、その後、多年生の作品を持つことになります。基本的に、私たちは劇場を建設し、Cojoは演劇とセットを整理します。私たちは2017年に作成され、64のオブジェクトを建設するための45億ユーロの予算で2026年頃にミッションを完了します。

イベントの500日前、私たちは明らかに建設現場の進捗状況について疑問に思っています。それらはいつ配達されますか?

私たちは、大会の6ヶ月前にすべてを提供するというこの特殊性を持っています。したがって、私たちが構築しなければならないものはすべて2023年12月31日に配信され、Cojoがそれを充当します。たとえば、チームがオリンピック村にベッドを置くことは、大会時の観客やアスリートの経験が完璧になるように、すべてがうまくいくことを確認します。私たちは時間通りに、年末に穏やかに配達します。

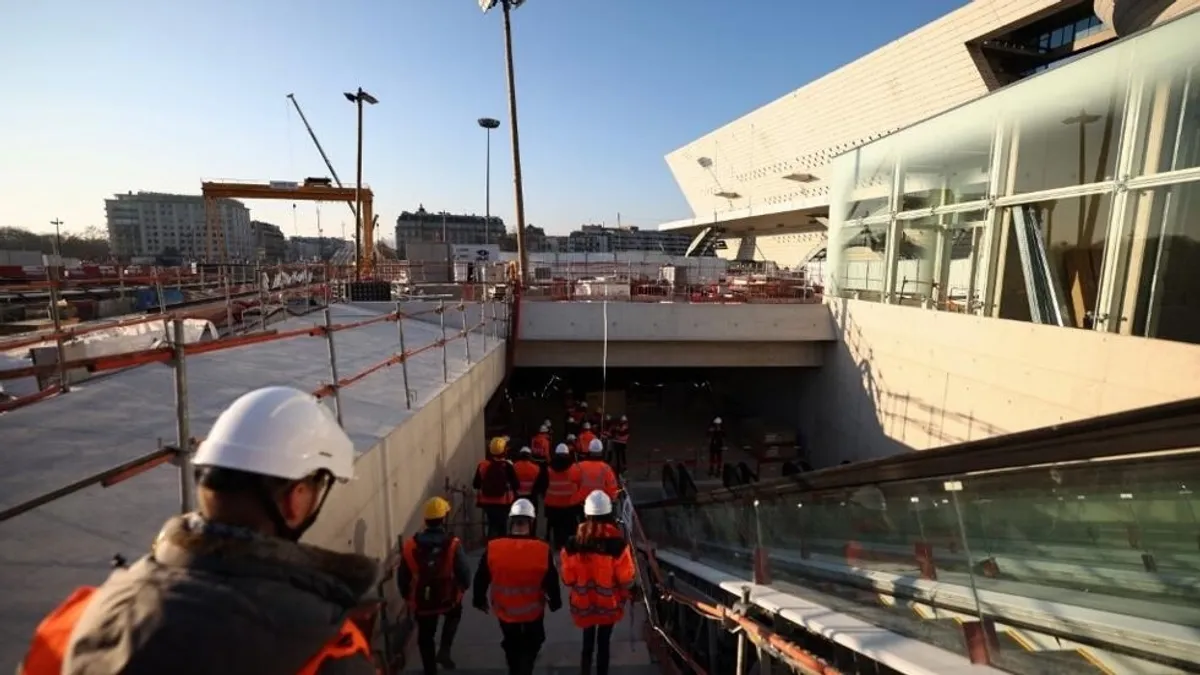

アリーナ・デ・ラ・ポルト・デ・ラ・シャペルなど、いくつかの建設現場ではまだ遅れており、他のイベントの中でもバドミントンを開催しなければなりません。

2017年以来、私たちは多くのショックに苦しんできました:Covid-19、中国の閉鎖、またはウクライナでの戦争。今日、私たちはこれらすべてのショックを克服しました。しかし、一部の建設現場は数週間または数ヶ月の遅れを取りました。したがって、2023年秋に納入される予定だったチャペルのドアであるアリーナは、大きなフレームを構築するためのウクライナの鋼の可用性に問題があるため、2023年12月に納入されます。したがって、ゲームの場合、最初のスケジュールに比べて遅延はありません。

これらすべての計りがえず(原材料とエネルギー価格の上昇を追加する必要があります)で、予算を超えましたか?

マクロン大統領は2017年に、インフレを除いて1ユーロの追加公的資金はないだろうと私たちに語った。そして、インフレを除いて、私たちは2017年以来、正確に安定した予算を持っています。

労働力不足の問題は、建設現場の労働者の賃金に影響を与えましたか?

人手不足はなかった。これは2017年と2018年に私たちが持っていた恐怖の1つでしたが、今日では証明されていません。大小を問わず、建設する企業は、仲間を募集する特別な緊張を持っていません。

文書化されていない人々が建設現場で働いている違法な仕事にも問題がありましたか?

2018年以来、私たちは特に労働者と企業の管理規則性とセキュリティの観点から、私たちのサイトの模範性を目指す社会憲章を可決しました。その良い適用に従うために、私たちの取締役会には、組合の代表者(Bernard Thibault、CGTの元事務総長)と雇用主の代表者(Dominique Carlac’h、Medefの副社長)がいます。この憲章は、違法作業に関連する予防措置、管理要素(1日に1つ以上)、および苦情を伴う抑圧要素の両方に変換されます。

2022年6月、私たちは会社の市場を終了しました。そしてちょうど10日前、私はSolideo建設現場での不規則な作業のケースについて苦情を申し立てました。

もう一つの困難:オリンピック中の熱波の可能性。アスリートや同伴者のための計画的なエアコンの欠如は、多くの話題です…

2019年以来、私たちは外気温と比較して6度の低下の保証を発表しています。これにより、エアコンなしで、50%未満の並外れたカーボンフットプリントを持つことができます。その後、代表団がそれが十分ではないと判断した場合、私たちはエアコンを調整することができます。しかし、基本的な解決策はエアコンではありません。

これらのサイトの環境要件は何でしたか?

当初から、従来の建設方法と比較して炭素排出量を50%削減するなど、すべてのプロジェクトが建設におけるフランスの卓越性を示すよう求められてきました。私たちは補助金なしで30万m2のオリンピック村にたどり着きました。そして、このプロジェクトで非常に短い時間(6年のみ)でそれを行うことができれば、フランスのすべての都道府県でも行うことができます。そのため、産業部門全体が建築方法を再考し、超低炭素コンクリートを使用し、木材で28メートル未満のすべての建物を建設することを余儀なくされます。私たちは10年先の建設をしました。

オリンピックの後、これらの本はどうなりますか?多くの施設が最終的に放棄されたアテネとリオでの大会の後、多くの質問が寄せられました。

パリ大会の一環として、私たちは最初に領土のニーズから、選挙で選ばれた役人が行った政治プロジェクトから、オリンピック村を置く場所、ジャーナリストの村、セーヌ・サン・ドニに建設している5つの橋を置く場所を選択しました。そして、すべてが相続のために考えられています。大会終了後、2024年9月から、私たちは最後の作品のために戻ってきて、2025年の夏には、私たちが構築しているすべてのものが関係部門のダイナミクスに参加します。そして、私たちは新しいものを建てるだけではありません。私たちはグランパレのリハビリに参加し、ローラン・ギャロスの改善作業を行います。

もう一つの大きな経済問題:最小の企業との関係。彼らを公共調達に巻き込むことを約束しました。彼らは本当に尊敬されていましたか?

憲章では、中小企業専用の市場の25%が付与されなければならないと書かれています。これは、中小企業専用の約5億4000万ユーロに相当します。今日、この目標は超過していますが、ゲーム後の適応作業は含まれていませんが、まだ1年の仕事が残っています。今日、オリンピック作品に取り組んでいる85のフランスの部門から約1,500の中小企業がいます。これは、大規模なグループだけでなく、中規模(中小企業)、中小企業(中小企業)、SSE(社会連帯経済)構造の両方で、セクター全体にとってダイナミックです。

そして、社会統合の目標はどうですか?

労働時間の10%は、雇用から遠く離れた聴衆、または240万時間の労働時間のために予約するように頼まれました。今日、私たちは160万人です。オリンピック作品のおかげで、2,400人以上が雇用への復帰を始めています。それはとても大きな集団的誇りです。
